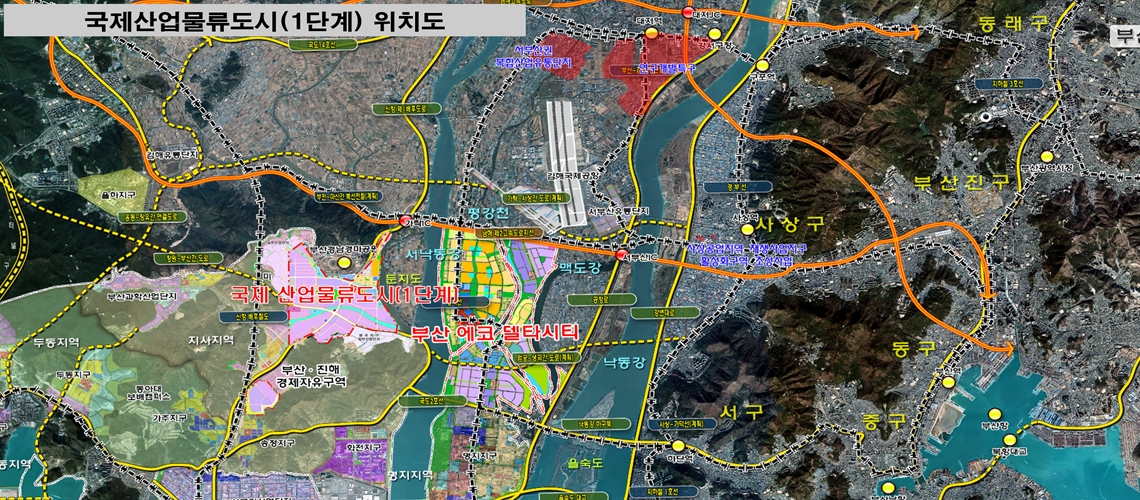

산업단지조성사업

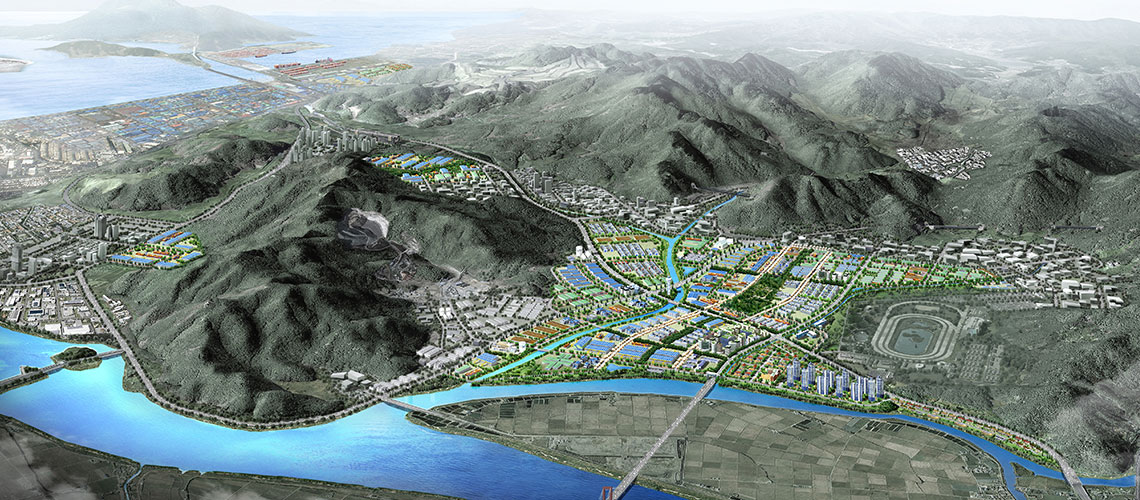

조감도
완료
국제산업물류도시(1단계) 일반산업단지 조성사업
  • 위치 강서구 미음․생곡․구랑․범방동 일원
  • 면적 571만㎡(산업 244, 물류 66, 주거 17, 공공 244 등)
  • 사업비 21,525억원(보상비 10,113, 공사비 등 11,412)
    ▹1-1단계 : 8,373억원(보상비 3,856, 공사비 등 4,517)
    ▹1-2단계 : 13,152억원(보상비 6,257, 공사비 등 6,895)
  • 사업기간 2010년 ~ 2019년
사업개요
위치, 면적, 사업규모, 사업비, 사업기간에 대한 표
위치 강서구 미음․생곡․구랑․범방동 일원
면적 571만㎡(산업 244, 물류 66, 주거 17, 공공 244 등)
사업비 21,525억원(보상비 10,113, 공사비 등 11,412)
▹1-1단계 : 8,373억원(보상비 3,856, 공사비 등 4,517)
▹1-2단계 : 13,152억원(보상비 6,257, 공사비 등 6,895)
사업기간 2010년 ~ 2019년
시행근거법 산업단지 인·허가 절차 간소화를 위한 특례법

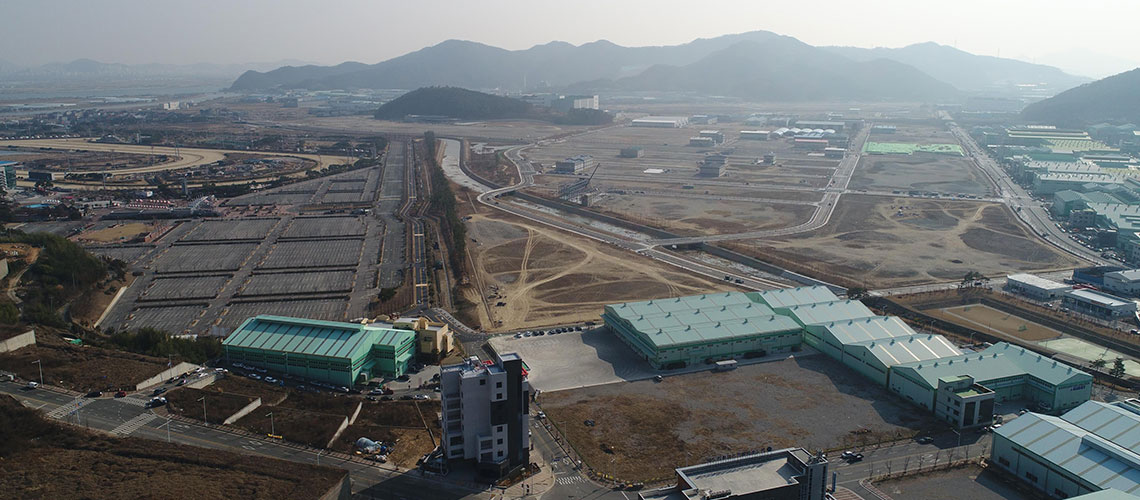

추진사항
년도(월)별 추진사항에 대한 표
2009년 9월 1-1단계 사업참여 결정(이사회 의결)
2010년 1월 개발제한구역 해제(국토교통부)
2010년 3월 산업단지계획 승인(부산시)
2010년 11월 1-1단계 협의보상 실시
2011년 3월 1-1단계 조성공사 착공
2012년 3월 1-2단계 사업참여 결정(이사회 의결)
2013년 1월 송정북측 개발제한구역 해제(국토교통부)
2013년 5월 1-2단계 협의보상 실시
2013년 12월 1-2단계 조성공사 착공
2014년 12월 통합이주단지 공급(295필지)
2016년 8월 1-1단계 조성공사 준공
2017년 2월 1-1단계 사업준공(경자청 공고 제2017-10호)
2019년 7월 1-2단계 조성공사 준공
2019년 10월 1-2단계 사업준공(경자청 공고 제2019-45호)
토지이용계획
토지 이용 계획에 대한 표
구분 총 면적(㎡) 산업시설 주거용지 상업 및 지원 공공시설용지 등
면적(㎡) 5,707,590.6 3,185,757.1 169.033.7 90,247.4 2,262,552.4
구성비(%) 100.0 55.8 3.0 1.6 39.6
