산업단지조성사업

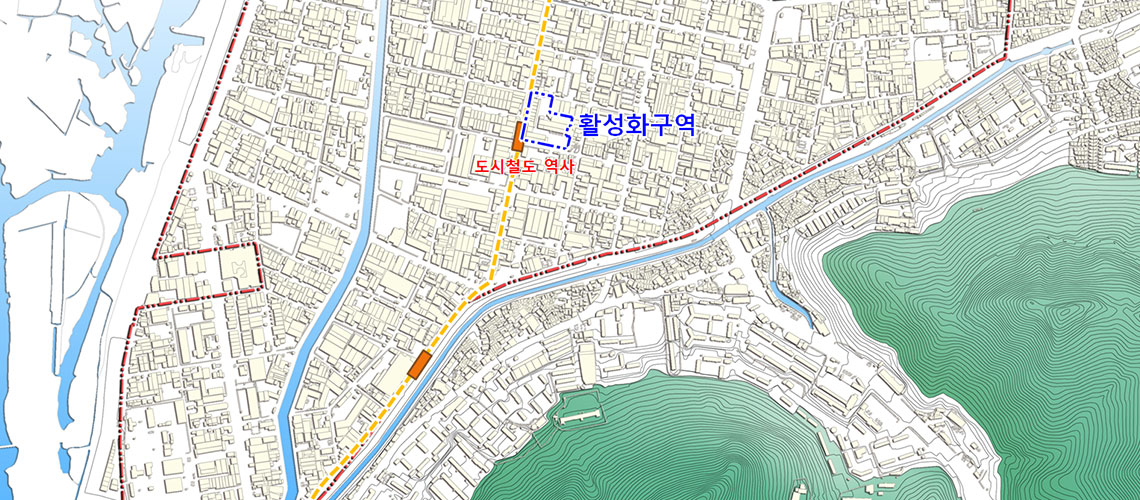

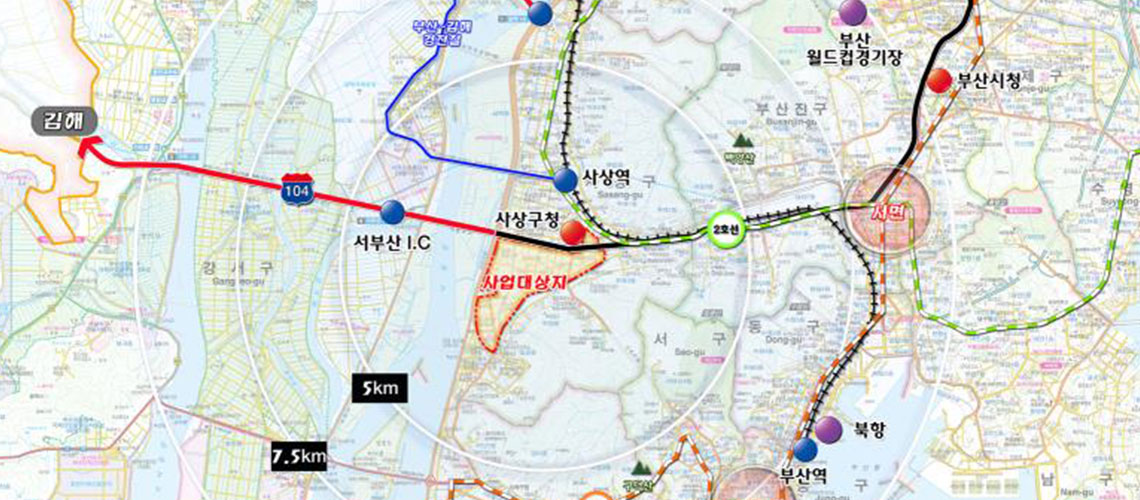

위치도
추진중
사상재생사업지구(일반산업단지) 활성화구역 조성사업
  • 위치 사상구 학장동 230-1, 25번지
  • 면적 2만㎡
  • 사업비 838억원(보상비 706, 공사비 등 132)
  • 사업기간 2018년 ~ 2022년
사업개요
위치, 면적, 사업규모, 사업비, 사업기간에 대한 표
위치 사상구 학장동 230-1, 25번지
면적 2만㎡
사업비 838억원(보상비 706, 공사비 등 132)
사업기간 2018년 ~ 2022년
사업근거법 산업입지 및 개발에 관한 법률
추진사항
년도(월)별 추진사항에 대한 표
2016년 11월 서부산권 균형발전 주요 프로젝트 발표(부산시)
2018년 2월 1구역 정책사업 추진결정 통보(부산시⇒公社)
2018년 2월 사업참여 결정(이사회 의결)
2018년 4월 활성화구역 지정(안) 및 활성화계획(안) 수립 및 협의완료(부산시)
2018년 5월 활성화구역 지정(안) 및 활성화계획(안) 입안(부산시⇒국토부)
2018년 8월 활성화계획(안) 타당성검증 회의(국토부)
2018년 12월 활성화구역 지정(국토부) 및 활성화계획 승인 고시(부산시)
2019년 4월 협의 보상 실시(토지, 건물 보상 완료)
2019년 5월 활성화구역 지정 및 활성화계획 변경 고시(부산시)
▹ 수용․사용할 토지․건축물 또는 그 밖의 물건이나 권리의 세부목록 변경 토지 및 지장물 보상금 지급, 소유권 이전 완료
2020년 10월 활성화계획(처분계획 등) 변경 고시(부산시)
2021년 2월 부지정지공사 착공
2022년 8월 부지정지공사 준공
2022년 11월 활성화구역 및 활성화계획 변경 고시(부산시)
2022년 12월 활성화구역 구역개발(용지조성) 사업 준공
