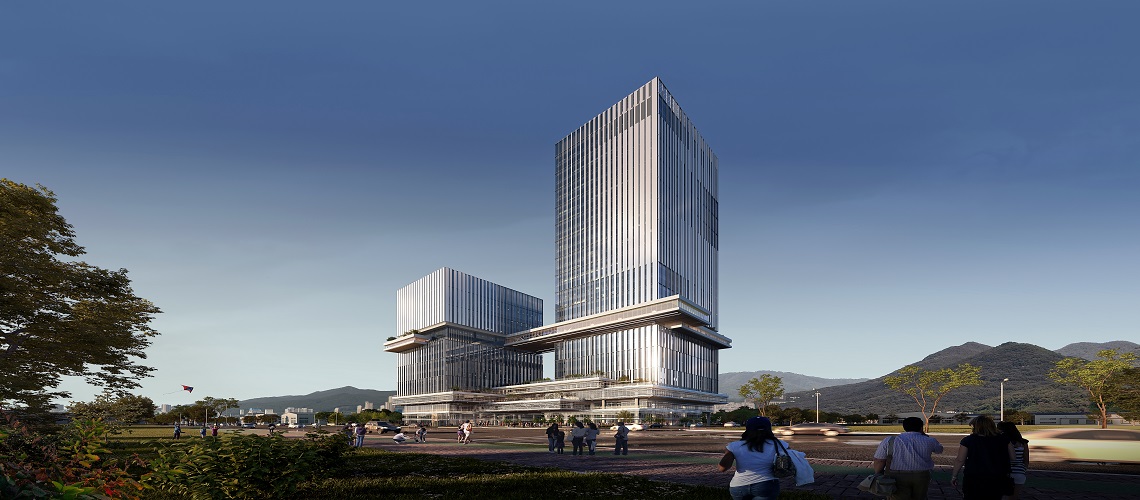

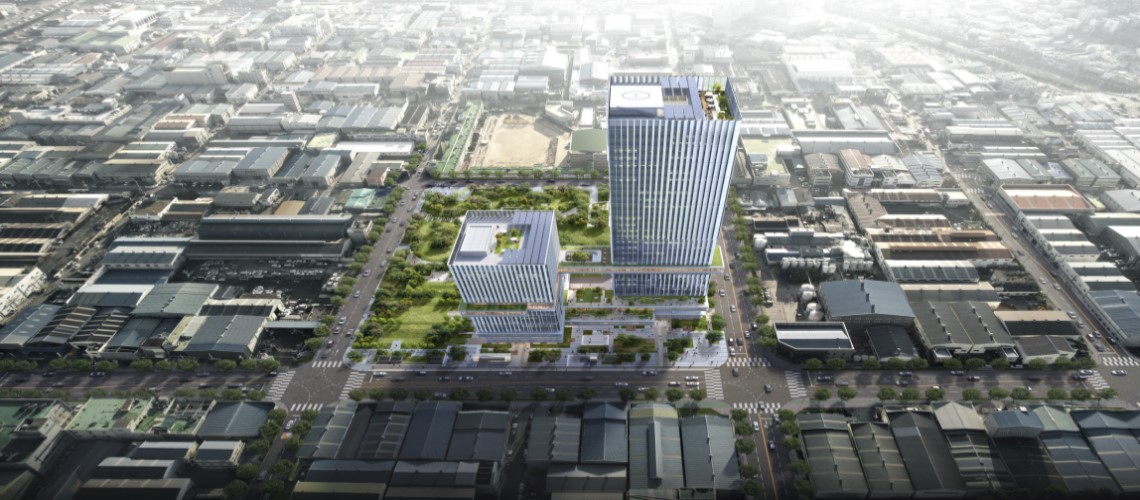

| 위치 | 사상구 학장동 230-1(사상재생사업지구 활성화구역 D-13-01) |
|---|---|
| 면적 | 8,160.2㎡ |
| 사업규모 |
|
| 사업비 | 5,060억원(용지비 420, 공사비 3,908, 부대비 등 732) |
| 사업기간 | 2022년 ~ 2029년 |
| 2022년 6월 | 사업참여 결정 |
|---|---|
| 2022년 10월 | 공공건축 사업계획 사전검토(국가공공건축지원센터) |
| 2022년 12월 | 공공건축심의위원회 심의(市 공공건축심의위원회) |
| 2023년 4월 | 설계공모 공고 |
| 2023년 8월 | 설계용역 계약 및 착수 |
| 2023년 11월 | 교통영향평가용역 계약 및 착수 |
| 2024년 3월 | 건축위원회·교통영향평가 심의 |
| 2024년 7월 | 건축허가(사상구) |
| 2024년 11월 | 건축전문위원회 심의 |
| 2025년 8월 | 설계용역 준공 |
| 2025년 9월 | 공사(실시설계 기술제안) 입찰공고 |
| 2026년 상반기 | 공사 착공 |
|---|
